Aperçu des heures de projet

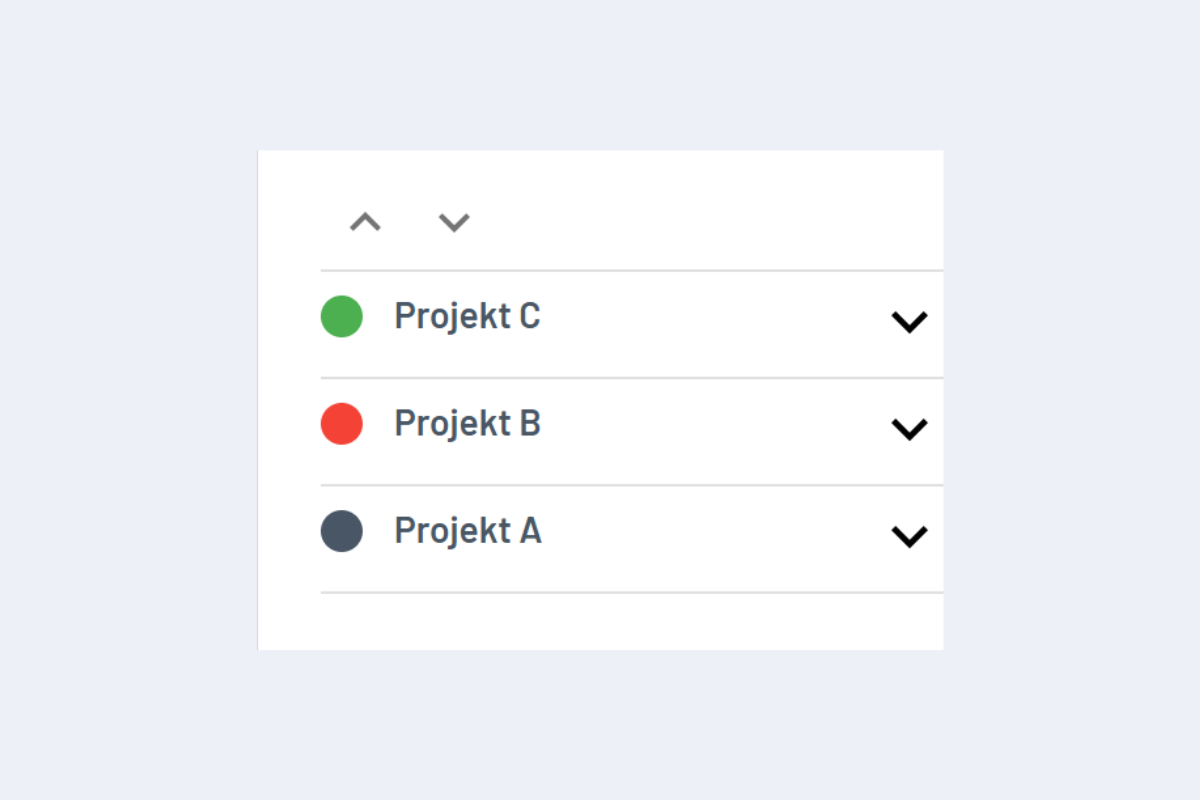

codeto plan compare les heures effectives d'un projet avec l'attente interne. Dans la vue Projets, un point coloré indique l'état actuel ; un clic ouvre l'aperçu détaillé.

  • 🟢 Vert : les heures restent dans l'attente interne.
  • 🔴 Rouge : les heures dépassent l'attente interne.
  • ⚪ Gris : comparaison cible / réel impossible, par exemple parce qu'aucune attente interne n'est saisie.
Aperçu des heures
Aperçu des heures

Indicateurs détaillés​

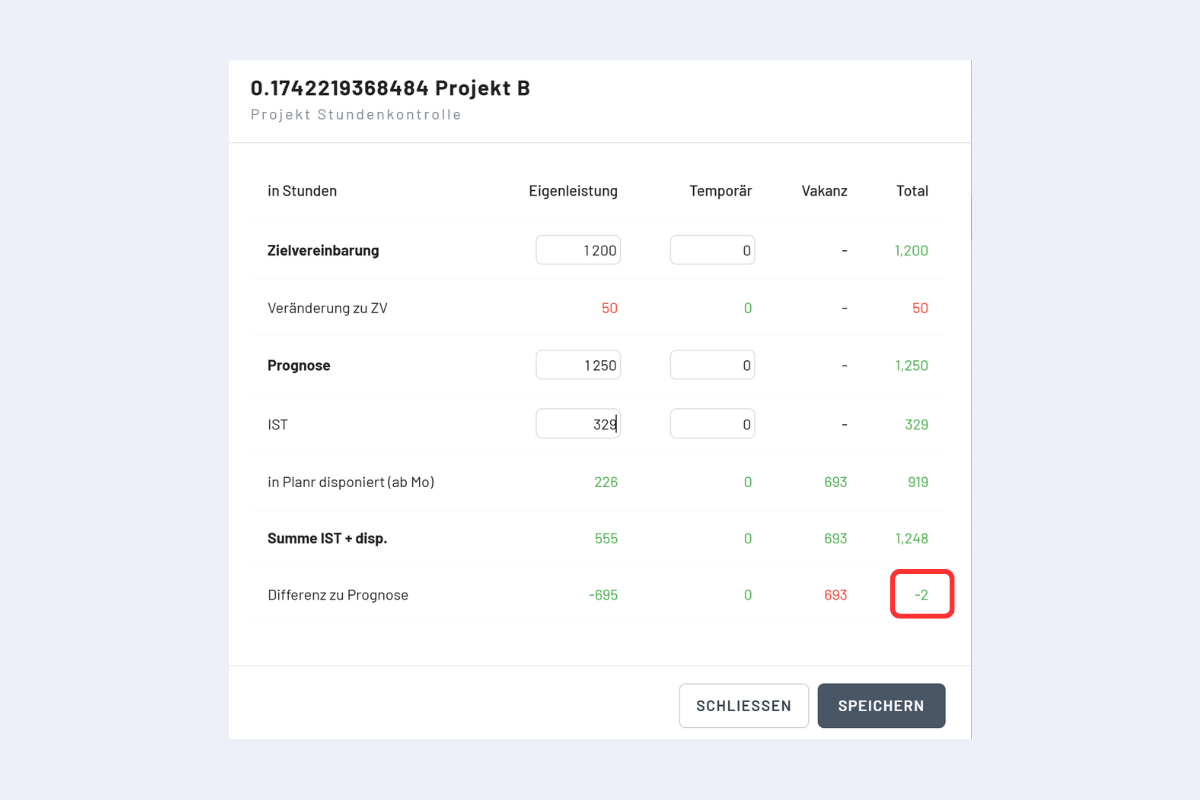

Aperçu détaillé des heures
Aperçu détaillé des heures

Les champs sont présentés dans l'ordre où ils apparaissent dans la fenêtre, de haut en bas et de gauche à droite.

L'aperçu se décline en propre personnel, temporaire, poste vacant et total des heures :

  • Heures devisées : les heures devisées du projet.
  • Différence devis / attente interne : différence entre l'attente interne et les heures devisées.
  • Attente interne : les heures actuellement attendues.
  • Heures rapportées : heures déjà effectuées par le passé.
  • Heures planifiées : heures réservées encore à effectuer à partir du lundi de la semaine en cours.
  • Total d'heures prévisionnel : heures rapportées et planifiées pour l'ensemble du projet.
  • Différence par rapport à l'attente interne : écart du total d'heures prévisionnel par rapport à l'attente interne.

Si la fonction est activée, les valeurs peuvent être adaptées directement dans la fenêtre avec « Modifier ».

Le chiffre encadré en rouge est l'indicateur de référence pour contrôler les heures de projet.
