Übersicht Projektstunden

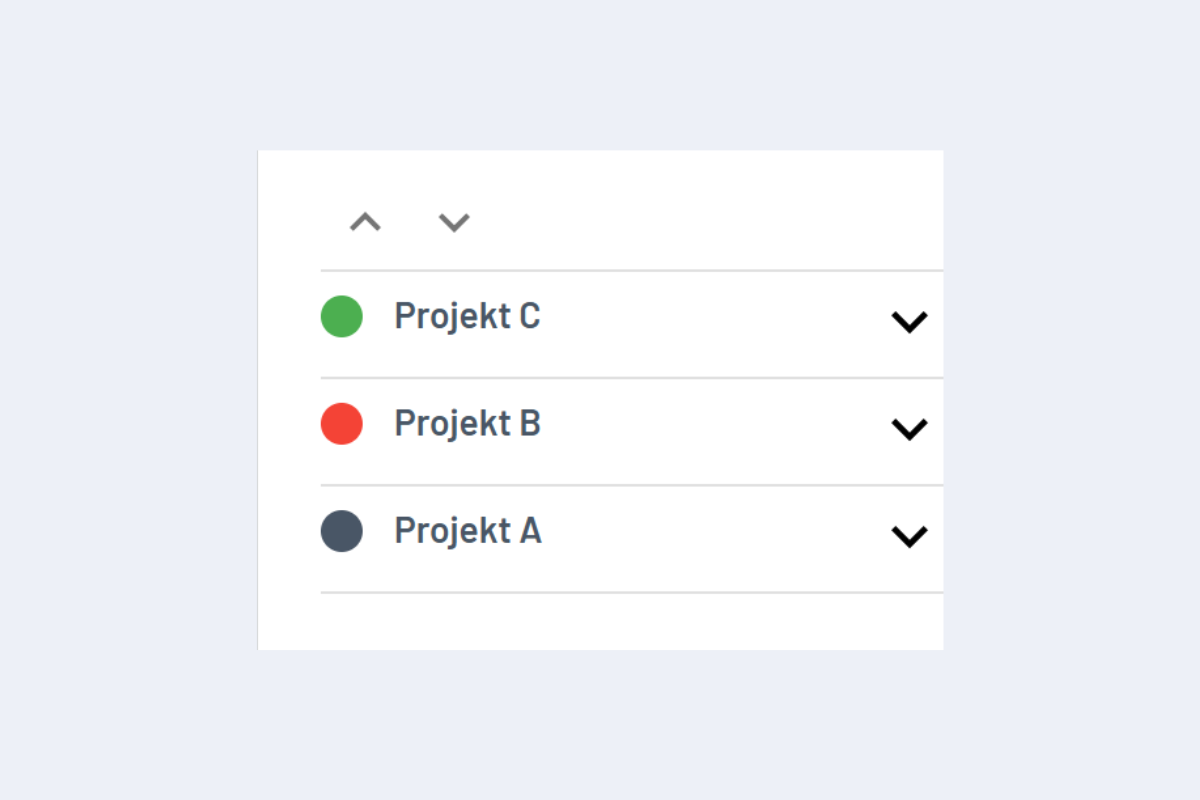

codeto plan vergleicht die tatsächlichen Projektstunden mit der internen Erwartung. In der Projektansicht zeigt ein farbiger Punkt den aktuellen Status; ein Klick darauf öffnet die Detail-Übersicht.
- 🟢 Grün: Die Stunden liegen innerhalb der internen Erwartung.
- 🔴 Rot: Die Stunden überschreiten die interne Erwartung.
- ⚪ Grau: kein Soll/Ist-Vergleich möglich, zum Beispiel weil keine interne Erwartung hinterlegt ist.

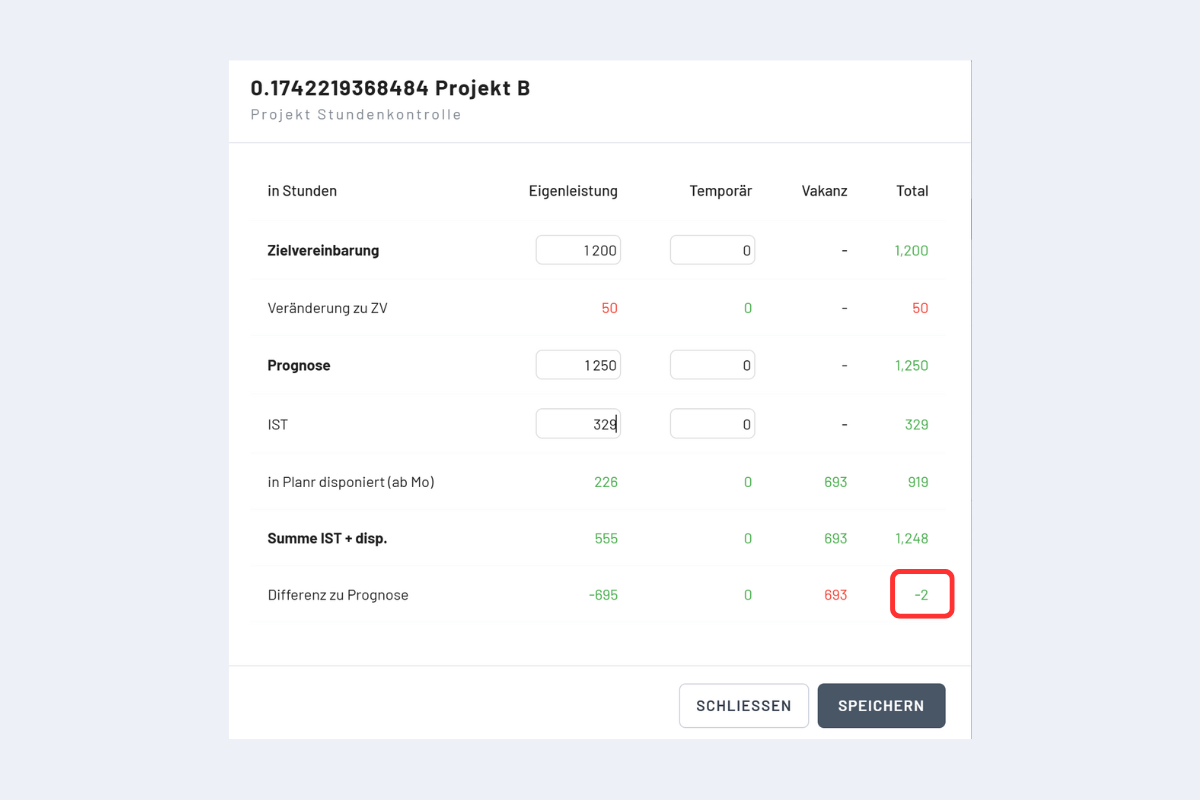

Kennzahlen im Detail

Die Felder sind so aufgeführt, wie sie im Fenster erscheinen, von oben nach unten und von links nach rechts.
Die Übersicht gliedert nach Eigenleistung, Temporär, Vakanz und Gesamtstunden:
- Offerierte Stunden: die offerierten Stunden des Projekts.
- Differenz Offerte / Interne Erwartung: Differenz zwischen interner Erwartung und offerierten Stunden.
- Interne Erwartung: die aktuell erwarteten Stunden.
- Rapportierte Stunden: in der Vergangenheit bereits geleistete Stunden.
- Disponierte Stunden: gebuchte, noch zu leistende Stunden ab Montag der laufenden Woche.
- Voraussichtliche Gesamtstunden: rapportierte und disponierte Stunden für das gesamte Projekt.
- Differenz zu Interne Erwartung: Abweichung der voraussichtlichen Gesamtstunden von der internen Erwartung.
Ist die Funktion freigeschaltet, lassen sich die Werte mit «Bearbeiten» direkt im Fenster anpassen.
Die rot umrandete Zahl ist die relevante Kennzahl zur Kontrolle der Projektstunden.
